Energielandschap Lageland

Vanaf nu heet het project Energielandschap Lageland (voorheen Meerstad-Noord).

Met deze nieuwe naam maken we duidelijker waar het energielandschap daadwerkelijk wordt aangelegd. En het sluit beter aan bij het gebied én bij de ambitie van het project: een landschap waarin duurzame energie, natuur en een prettige leefomgeving hand in hand gaan.

Zonnepark, batterij-opslag en netaansluiting

De gemeente wil rond 2035 CO₂-neutraal zijn. Dit Energielandschap helpt daarbij. Het is een belangrijke stap in de energietransitie die naadloos aansluit bij de plannen uit het coalitieakkoord.

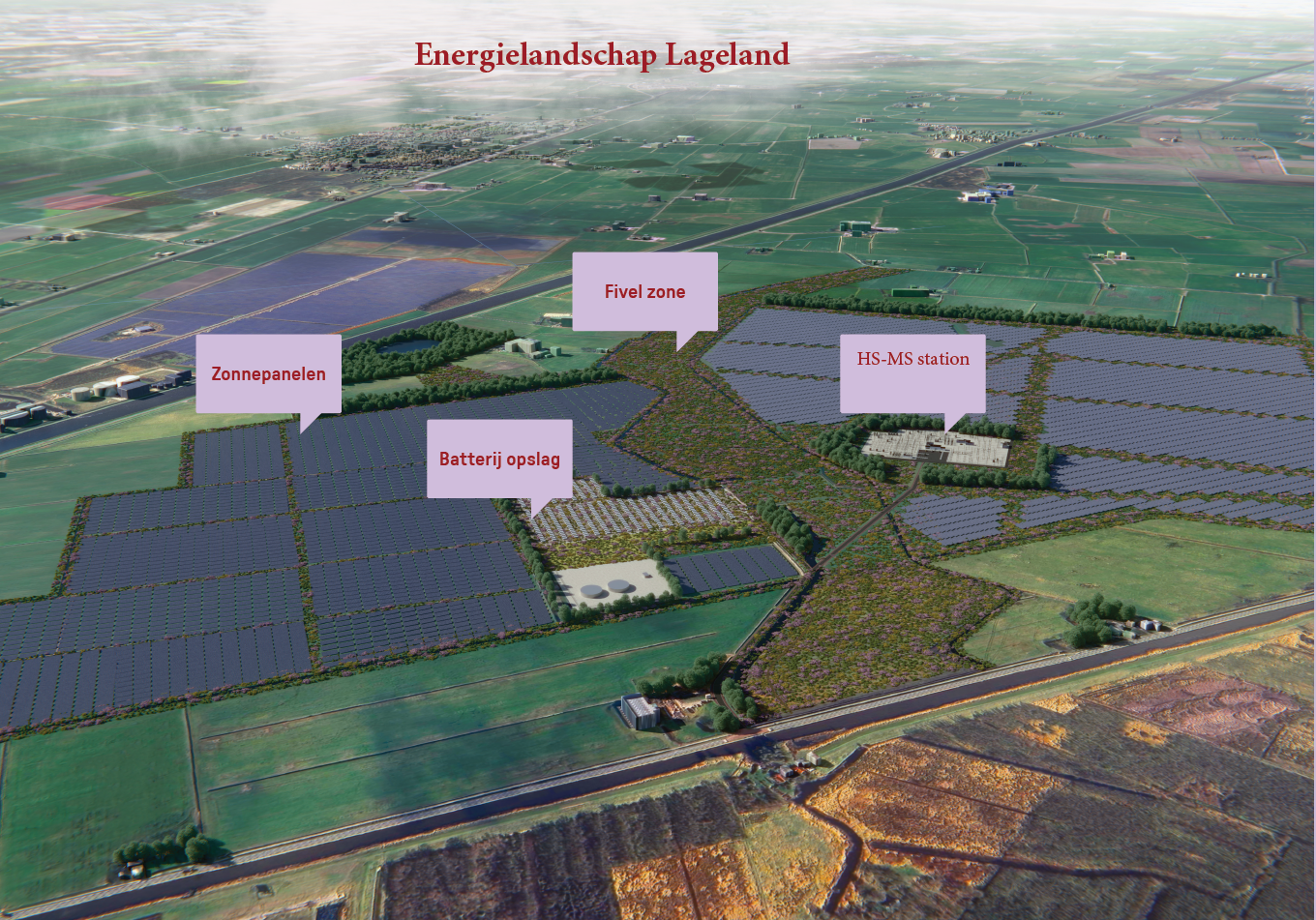

In het gebied komt langs het Slochterdiep het energielandschap. Dit gebied is ruim 400 hectare groot. Hier maken we ruimte voor een grootschalig zonnepark, een batterijopslag en een netaansluiting op het nieuwe hoog – en middenspanningsstation.

Met het natuurinclusieve energielandschap ontstaat er een lokale krachtige energiehub die op termijn 80.000 Groninger huishoudens van groene stroom kan voorzien. Er kan ongeveer 220 MWp aan elektriciteit (of warmte) worden opgewekt. Het biedt ook een oplossing voor de toenemende netcongestie. Het is een op de toekomstgerichte investering in duurzame energie met lokale zeggenschap.

Inrichting landschap

Bij de aanleg van het Energielandschap is veel aandacht voor natuur. Het zonnepark sluit zoveel mogelijk aan bij de bestaande structuur van het landschap, zoals de sloten. Daardoor zijn er weinig hekken nodig en liggen de zonnepanelen op ruime afstand van de woningen. Ook komt er een watergang rondom het gehele energielandschap en rondom het hoog- en middenspanning station komen bomen met onderbegroeïng.

Het zonnepark wordt ruim opgezet. Zo krijgt het bodemleven de kans zich te ontwikkelen en verbetert de natuur in het gebied. Er komen waterpartijen en stukken kruidenrijk en bloemrijk grasland. Dit zorgt voor een gevarieerd landschap met verschillende leefgebieden en voedselbronnen. Water biedt ruimte aan vissen en andere dieren en trekt insecten en vogels aan. Kruidenrijk grasland geeft nectar en schuilplaatsen en versterkt het bodemleven.

Bloemrijk grasland helpt bijen en vlinders en verbindt natuurgebieden met elkaar. Samen zorgen deze elementen voor een rijkere natuur en een sterker ecosysteem. Ook wordt een zijtak van de oude rivier de Fivel weer zichtbaar in het landschap. Van deze oorspronkelijke bronriviertjes van de Fivel hergraven we één watergang.

Veel bewoners vinden een bufferzone rond het zonnepark belangrijk. Daarom komt er rondom het park een brede groene zone voor natuurinclusieve landbouw. Aan de oostkant ligt het zonnepark zo’n 400 meter van de woningen, aan de westkant ongeveer 300 meter. De bufferzone blijft een agrarisch gebied. Ook als het zonnepark, de batterij-opslag en de netaansluiting in werking zijn. Bewoners in de omgeving hebben zich verenigd in een pachterscollectief en gaan deze zone voor natuurvriendelijke landbouw gebruiken.

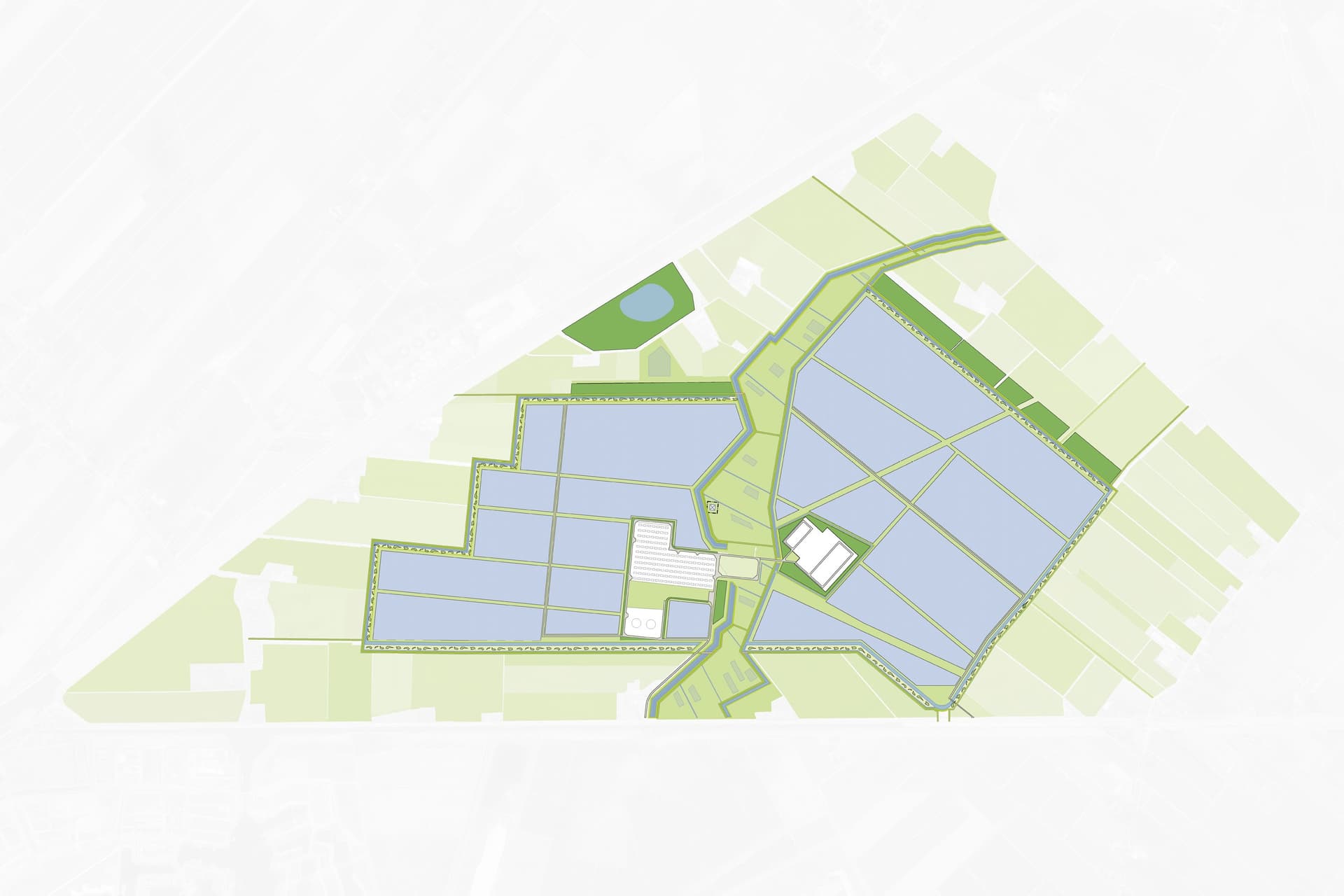

Bekijk de contour van het energielandschap op de plankaart.

Instemming gemeenteraad

Het college van B&W heeft op dinsdag 4 november 2025 het investeringsvoorstel(externe link) (pdf 472 kB) voor het Energielandschap besproken.

De gemeenteraad heeft in december 2025 ingestemd met de financiering(externe link) (pdf 69 kB) van de eerste fase ervan. Hiermee is een belangrijke stap gezet in de ontwikkeling van het Energielandschap.

De rol van Energiebedrijf Groningen

Het Energielandschap Lageland wordt gebouwd en beheerd door het Gemeentelijk Energiebedrijf Groningen (GEB Holding BV). Dit is het duurzame en publieke energiebedrijf van de gemeente Groningen (afgekort EBG). Het EBG is opgericht in 2023 en realiseert energieprojecten waarmee lokaal en regionaal 100% duurzame energie opgewekt wordt. Dat doet het EBG in eigen beheer én in samenwerking met partners uit de regio.

Als 100% gemeentelijk eigendom investeert het EBG doelgericht en innovatief in projecten die bijdragen aan een leefbare, groene toekomst voor inwoners én toekomstige generaties.

Meer informatie over het EBG vind je op energiebedrijfgroningen.nl(externe link)

Start werkzaamheden

De voorbereidingen voor het nieuwe hoog- en middenspanningsstation zijn in volle gang. In de afgelopen maanden zijn de werkzaamheden hiervoor begonnen. Dit station wordt een belangrijke schakel in de energievoorziening van de regio. Het zorgt voor een betrouwbaar elektriciteitsnet en maakt de aansluiting van het zonnepark op het elektriciteitsnet mogelijk.

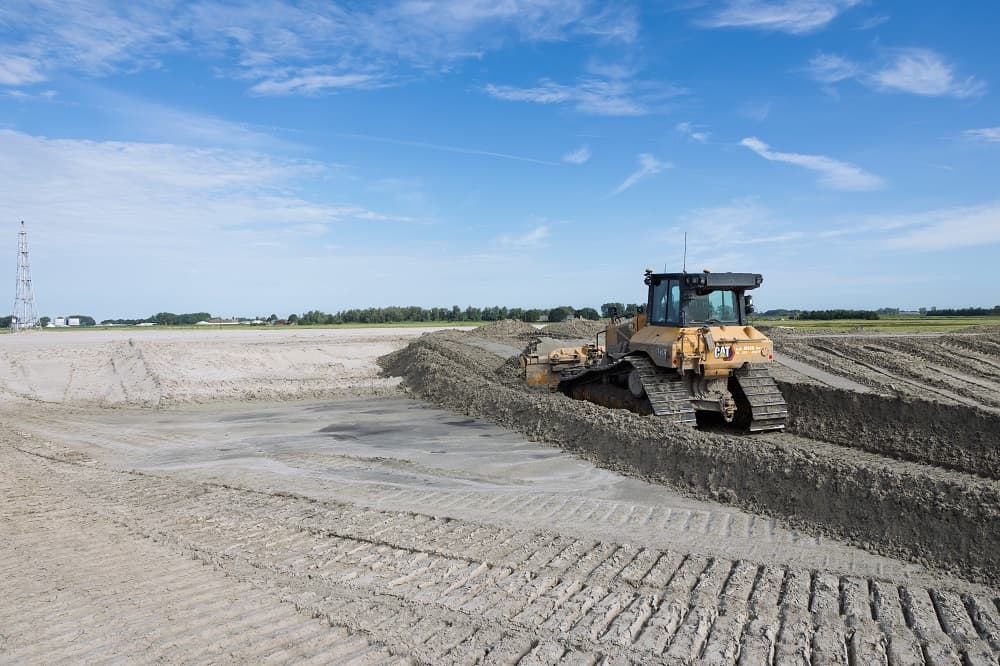

De eerste stap is het voorbereiden van de bodem. De ondergrond in dit gebied is van nature zacht en daardoor niet stevig genoeg om direct op te bouwen. Daarom is het terrein opgehoogd met een grote hoeveelheid zand. Door het gewicht van het zand zakt de bodem langzaam en gecontroleerd in. Dit proces heet inklinken en duurt ongeveer zeven maanden. Daarna is de ondergrond stevig genoeg om de volgende fase van het project te starten.

Voor het ophogen is gebruikgemaakt van zand uit Harkstede. Met een zandzuiger werd het zand gemengd met water en via een persleiding over het Slochterdiep naar het werkgebied gepompt. Daar werden zand en water weer van elkaar gescheiden. Het water werd vervolgens teruggevoerd, zodat het opnieuw gebruikt kan worden. Deze manier van werken is niet alleen efficiënt, maar past ook bij de duurzame ambities van het project.

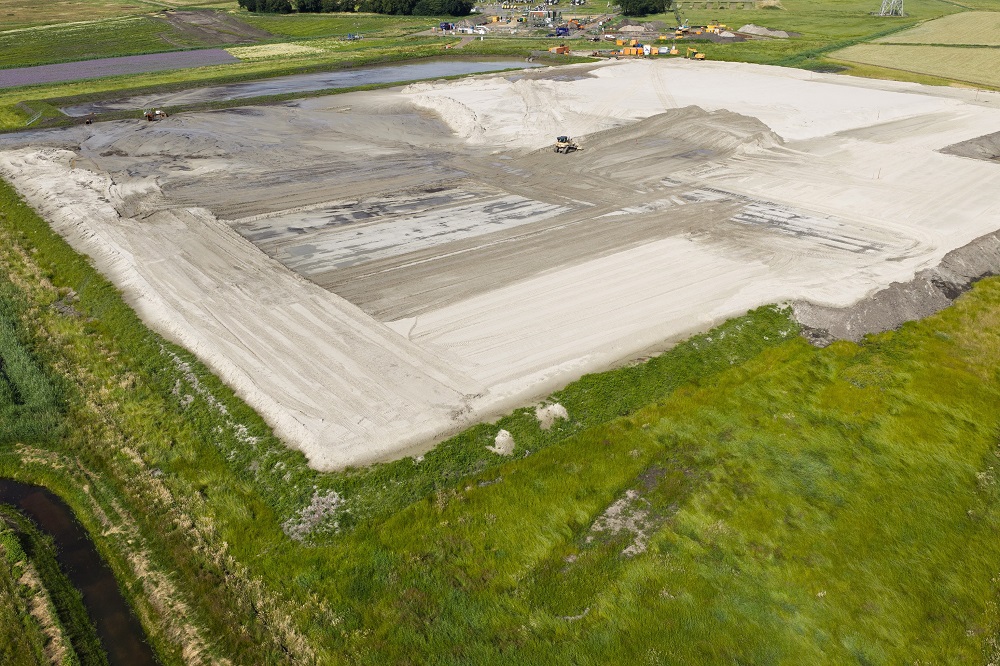

In acht weken tijd is op deze manier ongeveer 135.0000 m3, ongeveer 20 m3 per vrachtwagen en 6750 ritjes aangevoerd. Door het zand via een leiding te verplaatsen, zijn zo'n duizenden vrachtwagenritten voorkomen. Dat betekende minder verkeersbewegingen, minder uitstoot en minder hinder voor de omgeving.

De komende periode krijgt de bodem de tijd om verder in te klinken en een stevige fundering te vormen. Daarna wordt de toegangsweg aangelegd en kan in 2027 de bouw van het hoog- en middenspanningsstation beginnen.

Bestemmingsplan en vergunningen

Van 14 december 2023 t/m 25 januari 2024 lagen het ontwerpbestemmingsplan en de vergunningen voor de gebiedsontwikkeling ter inzage. Op 10 juli 2024 heeft de gemeenteraad het definitieve bestemmingsplan goedgekeurd.

Milieuonderzoek

Er is een onderzoek geweest naar de gevolgen voor het milieu. In 2023 stelde de gemeenteraad de Milieu Effect Rapportage (MER) voor dit gebied vast.

In de MER zijn vijf mogelijke locaties van het HSMS-station onderzocht. Ook is gekeken naar een tussenafstand van 0, 3.4 of 6 meter tussen de panelen. Per locatie en tussenafstand zijn de effecten op het milieu onderzocht. Dat is gebeurd aan de hand van een aantal criteria, zoals:

  • Geluid.
  • Veiligheid.
  • Natuur (ecologie).
  • Landschap, cultuurhistorie en archeologie.
  • Opwek van zonne-energie.

De uitkomsten van het onderzoek zijn meegenomen bij het maken van de plannen voor het Energielandschap.

Aanvullend MER-advies

De gemeente heeft advies ontvangen van de Commissie MER. Op basis hiervan zijn aanpassingen doorgevoerd meegenomen in de besluitvorming.

Omgevingsovereenkomst

De omwonenden met een omgevingsovereenkomst ontvangen jaarlijks een bijdrage via een gebiedsfonds, een profijtregeling en een planschaderegeling.

Vergunningsduur

De vergunning voor het zonnepark geldt voor 25 jaar. Na 15 jaar en na 20 jaar wordt bekeken of het park nog rendabel is. Wat er daarna met het gebied gebeurt, hangt af van de situatie in de komende 20 tot 30 jaar.

Participatie

Omwonenden betrekken we op verschillende manieren bij de plannen en ontwikkeling van het Energielandschap Lageland. Dit doen we om omwonenden tijdig te informeren en ideeën en zorgen op te halen.

Eind 2023 zijn er inloopbijeenkomsten georganiseerd, waar bezoekers het ontwerpbestemmingsplan konden bekijken en in gesprek konden gaan met projectmedewerkers. Via nieuwsbrieven worden bewoners op de hoogte gehouden van de voortgang. Ook wordt er actief contact gezocht met omwonenden via ‘tafelgesprekken’.

In september 2026 volgen er bijeenkomsten voor het landschapsatelier en voor een nulmeting van geluid en een bouwkundige opname. Dit is vastgelegd in een omgevingsovereenkomst tussen de gemeente en omwonenden. Ook zijn financiële afspraken hierin vastgelegd.

Meer informatie

Ga voor de beleidskaders naar de pagina's zonneparken en zon op daken.
