Linnaeusplein
Op verzoek van bewoners krijgt het Linnaeusplein in de Oosterparkwijk een opknapbeurt.
Project Linnaeusplein
Enkele jaren geleden hebben bewoners gesprekken op het plein gevoerd. Ze hebben andere mensen gevraagd wat ze van het plein vinden en wat ze graag anders zouden willen zien. Iedereen was het erover eens dat het Linnaeusplein wel een opknapbeurt kon gebruiken.
Met die opbrengst zijn de bewoners naar de gemeente gestapt met de vraag "Kunnen we wat aan dit plein doen?" Deze oproep en opgehaalde wensen hebben geleid tot het ontwerp en de werkzaamheden van fase 1 en fase 2.
Fase 1 afgerond
In het voorjaar van 2023 is fase 1 van het project Linnaeusplein succesvol afgerond! Tijdens deze fase hebben we verschillende verbeteringen doorgevoerd op het plein:
- Een verbeterde fietsdoorsteek
- Nieuwe groenvakken
- Zitplekken
- Nieuwe en verbeterde wandelpaden
Fase 2
In fase 2 gaan we verder met het verbeteren van het Linnaeusplein. Het doel is het Linnaeusplein aantrekkelijker te maken zodat mensen er graag verblijven. Hiervoor gebruiken we de al eerder opgehaalde informatie van fase 1.
Ook hebben we studenten onderzoek laten doen naar de wensen van de gebruikers van het Linnaeusplein. Met deze informatie en wensen hebben we een voorlopig ontwerp gemaakt met daarin:

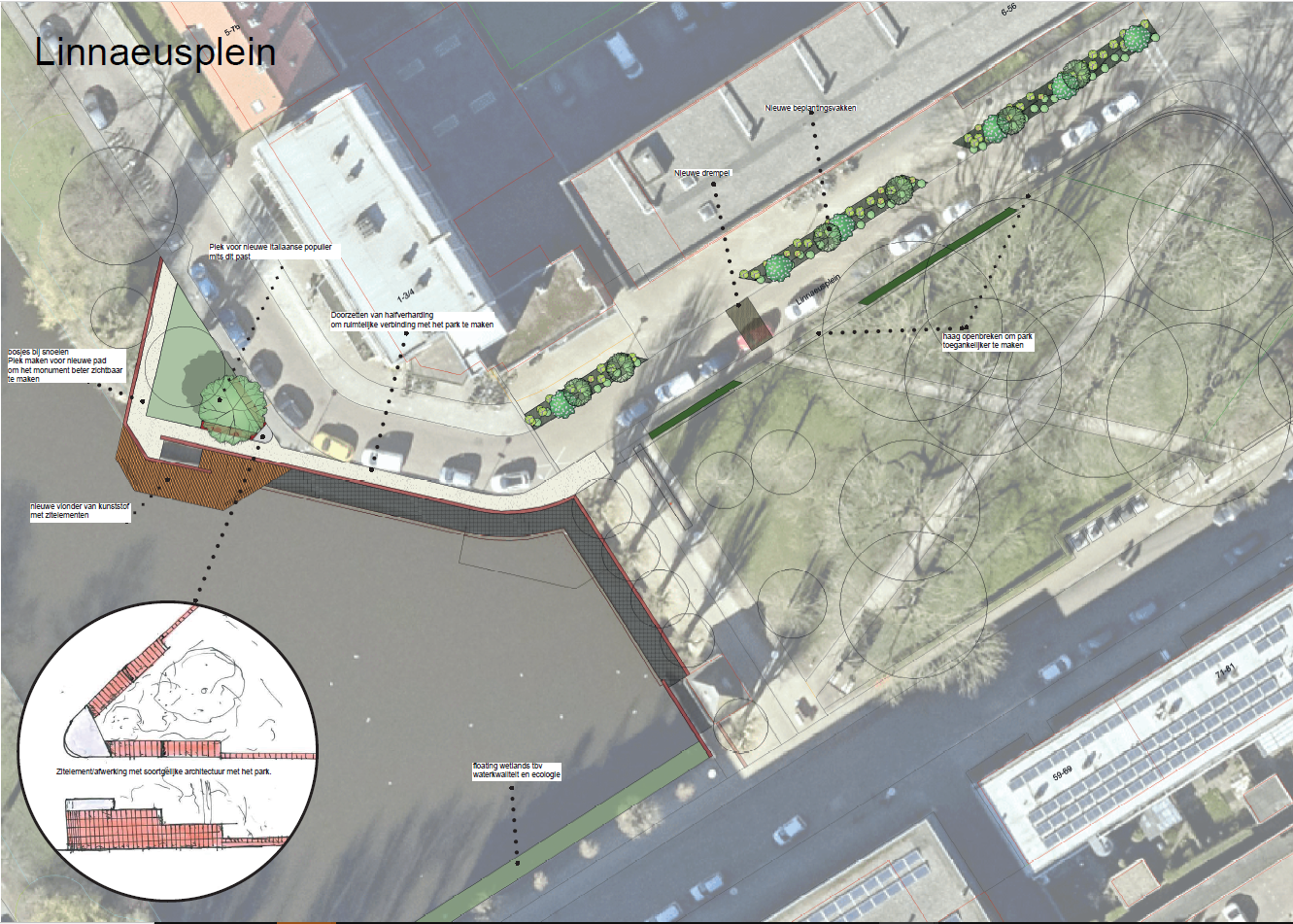

- Aanleg van een vlonder met zitplekken in de Gorechtvijver.
- Ophogen van het kadepad. Dit maakt het pad weer toegankelijk om overheen te wandelen. Het kadepad staat nu vaak onder water.
- Aanbrengen van drie nieuwe groenvakken in de stoep.
- Snoeiwerk op de hoek van de Gorechtkade. We maken dit gebied weer toegankelijk en aantrekkelijk.
- Toevoegen van extra zitplekken.
- Verlichting in de bogen van de kadewand.
- Uitbreiden van halfverharding op de stoep.
- Beplanting in het water (floating wetlands).
- Een verhoging in het wegdek van het Linnaeusplein om een goede oversteek naar het plein te maken.
Van voorlopig naar definitief ontwerp
Op woensdag 1 november 2023 stonden we op het Linnaeusplein met het voorlopig ontwerp en vroegen we omwonenden en voorbijgangers hierop te reageren. Ook legden we keuzes voor qua beplanting. We ontvingen veel positieve reacties maar ook enkele kritische punten. De reacties en wijzigingen op het voorlopig ontwerp hebben geleid tot het definitief ontwerp.
Een overzicht van de reacties en wijzigingen:
- Niet de gehele stoep voorzien van halfverharding. Bij nat weer zorgt dit voor viezere voeten dan bij tegels (aangepast in definitief ontwerp).
- Geen zitranden op groenvakken maar verlaagd aanbrengen (aangepast in definitief ontwerp).
- Zitbanken op het hart van het plein. Hier waren zowel voor- als tegenstanders en er wordt voldoende zitplekken toegevoegd (niet verwerkt in het definitief ontwerp).
- Qua beplanting heeft optie 3 de meeste stemmen gekregen (toegevoegd in definitief ontwerp).
- De kapperszaak moet goed toegankelijk blijven. Om deze reden maken we een doorgang in één van de plantvakken (aangepast in definitief ontwerp).
- Sociale veiligheid is een belangrijk thema omdat het een hangplek is van thuis- en daklozen. De vlonder en het plein moeten van iedereen worden. Alles alles klaar is hebben de collega’s van toezicht en handhaving daarom extra aandacht hebben voor het Linnaeusplein.
- Beplanting in het water (floating wetlands) kan ook zorgen voor een rommelig beeld. Daarnaast zijn ze lastig te beheren. Om die reden is besloten deze niet aan te brengen.
- Tijdslot voor de verlichting in verband met lichtvervuiling? (mogelijkheden worden onderzocht).
Verlichting
In het voorlopig ontwerp is verlichting aangebracht in de bogen van de kadewand. Deze verlichting geeft sfeer maar is ook belangrijk voor de sociale veiligheid. Uit onderzoek blijkt dat het aanbrengen van dit type verlichting niet mag omdat vleermuizen hier last van hebben.
Er wordt onderzocht welke verlichting eventueel wel geschikt is. Wachten op de uitkomsten van dit onderzoek zou betekenen dat het project stil komt te liggen. Dit willen we niet. Om die reden gaan we de mogelijkheden voor de verlichting los van dit project verder onderzoeken. De verlichting is daarom geen onderdeel van het definitief ontwerp.
Werkzaamheden fase 2
De werkzaamheden voor fase 2 starten in de week van 21 oktober (week 43) en duren tot en met de week van 16 december (week 51). Van Spijker Infrabouw B.V. gaat de volgende werkzaamheden uitvoeren voor de gemeente:
- Snoeiwerk op de hoek van de Gorechtkade. We maken dit gebied weer toegankelijk en aantrekkelijk en leggen hier een extra wandelpad aan.
- Realiseren van een gemetseld zitelement.

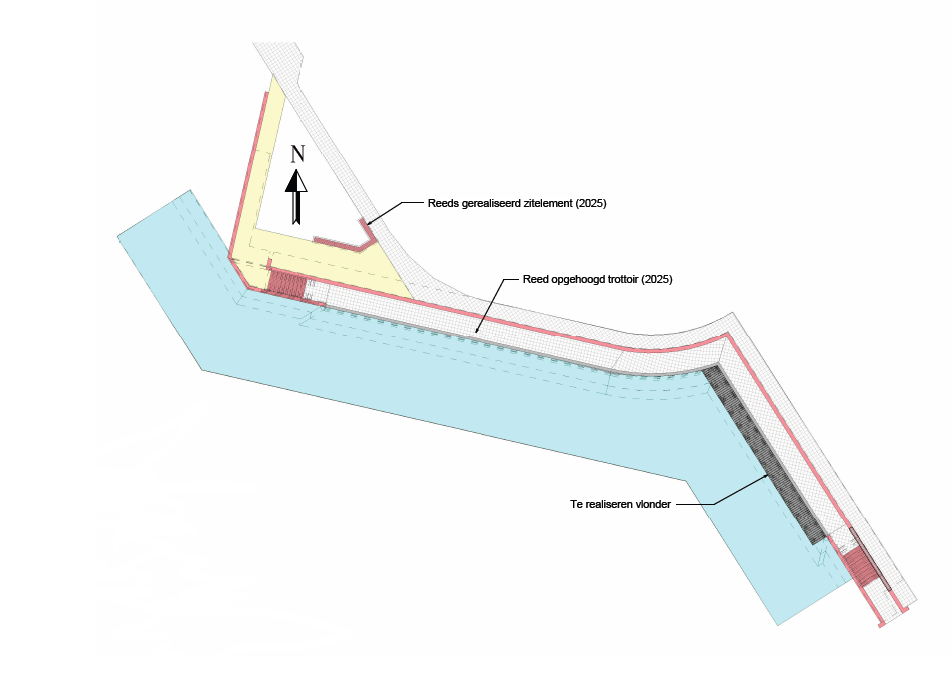

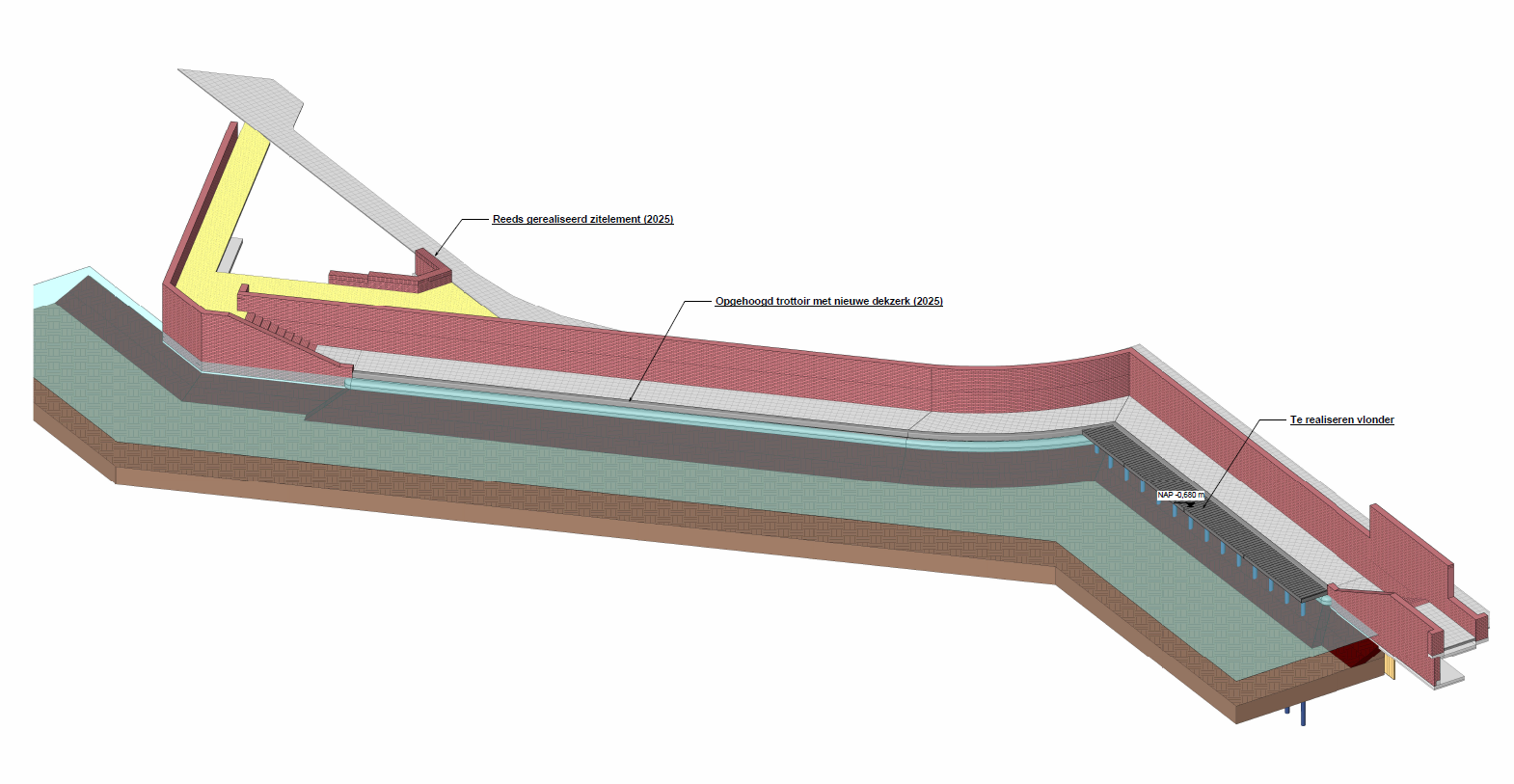

- Realiseren van de vlonder met zitelementen.
- Ophogen van het bestaande looppad langs de kade: hierdoor wordt het pad weer goed toegankelijk.
Wegdek Linnaeusplein (uitgesteld)
Naast de werkzaamheden van fase 2 wordt ook het wegdek verbeterd van het Linnaeusplein. Het wegdek is in slechte staat en wordt daarom vervangen. Het gaat om het wegdek voor het Linnaeusplein met de huisnummers 6 - 52 (het gedeelte tussen de Zaagmuldersweg en de Gorechtkade).
Eerder is met u gecommuniceerd dat het wegdek in 2024 wordt vervangen. Wij hebben besloten de werkzaamheden uit te stellen naar 2025. Dit doen we om de overlast te beperken. Wij verwachten de werkzaamheden aan het wegdek in maart 2025 uit te voeren. Hier wordt u optijd over geïnformeerd. De Wilde Wegenbouw B.V. zal de volgende werkzaamheden uitvoeren:
- Het verwijderen van de klinkers en het ontgraven van de grond.
- Het aanleggen van een nieuwe puinfundering om verzakking tegen te gaan.
- Het terugbrengen van de toplaag met klinkers.
- Een verhoging in het wegdek voor een goede oversteek naar het plein maken.
Toevoegen groenvakken
In de stoep van het Linnaeusplein voor de huisnummers 6 – 52 komen drie grote plantvakken. Zodra bekend is welke aannemer dit werk gaat uitvoeren kunt u dat lezen op deze pagina.
Mogelijke overlast
Tijdens de werkzaamheden zijn enkele parkeerplaatsen aan de Gorechtkade niet beschikbaar zijn. Deze plekken worden gebruikt door de aannemer. Daarnaast kunt u last hebben van trillingen tijdens het aanbrengen van de stalen palen voor de vlonder. Deze werkzaamheden duren ongeveer 2 dagen.
Tijdens de werkzaamheden aan het wegdek wordt het Linnaeusplein afgesloten voor verkeer. Ook de parkeerplaatsen zijn niet beschikbaar. Wij vragen uw begrip voor eventuele overlast.
Contact of meer informatie?
Hebt u vragen of wilt u meer informatie over de werkzaamheden? Neem gerust contact met ons op. Voor vragen over de werkzaamheden van fase 2 kunt u Van Spijker telefonisch bereiken via 0522 252 589. Ook kunt u een mail sturen naar info@vsib.nl.
Hebt u vragen of wilt u meer informatie over de werkzaamheden aan het wegdek? Hierover kunt u contact opnemen met Nico Reit van de Wilde Wegenbouw. U kunt Nico telefonisch bereiken via 06 45 98 49 17. Ook kunt u een mail sturen naar nico@dewilde-wegenbouw.nl
Hebt u vragen voor de gemeente Groningen? U kunt de gemeente Groningen telefonisch bereiken via 14 050. Ook kunt u een mail sturen naar oudewijken@groningen.nl.
