Aanleg warmtenet Aquamarijnstraat

In de Aquamarijnstraat en een deel van de Briljantstraat legt WarmteStad een hoofdleiding van het warmtenet aan. Er worden nu nog geen woningen aangesloten. Omdat de straat openligt, leggen we ook een betere afvoer aan voor regenwater. Zo stroomt het water sneller weg.

Planning

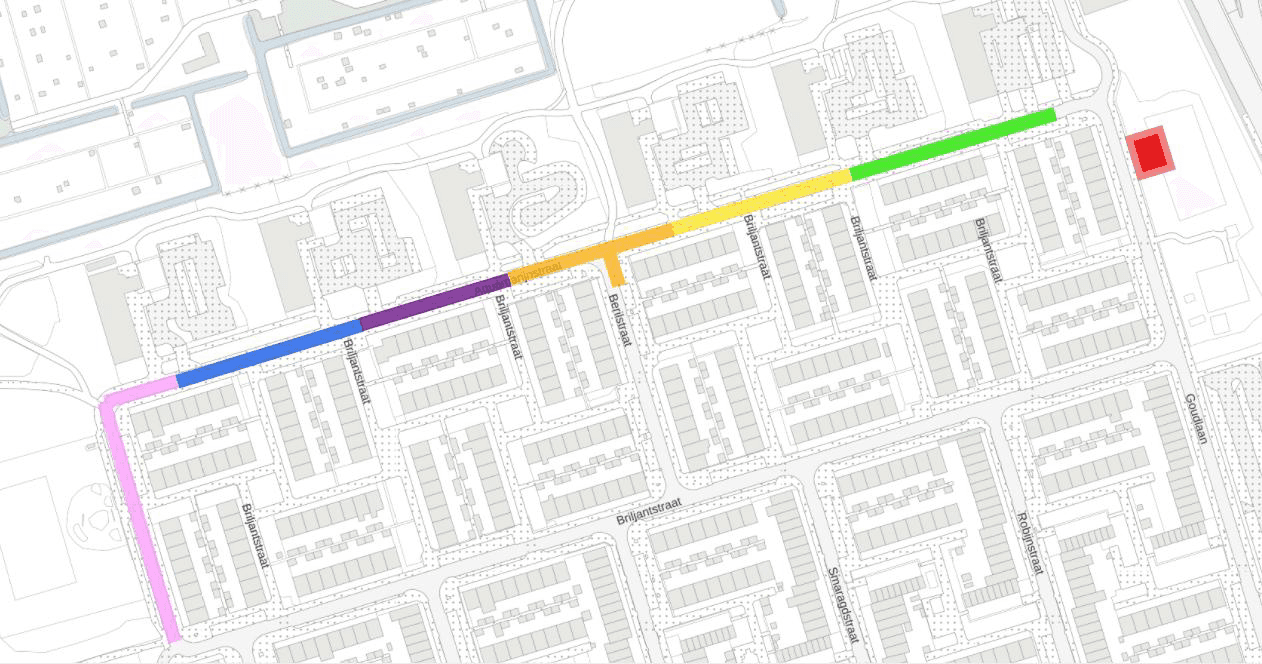

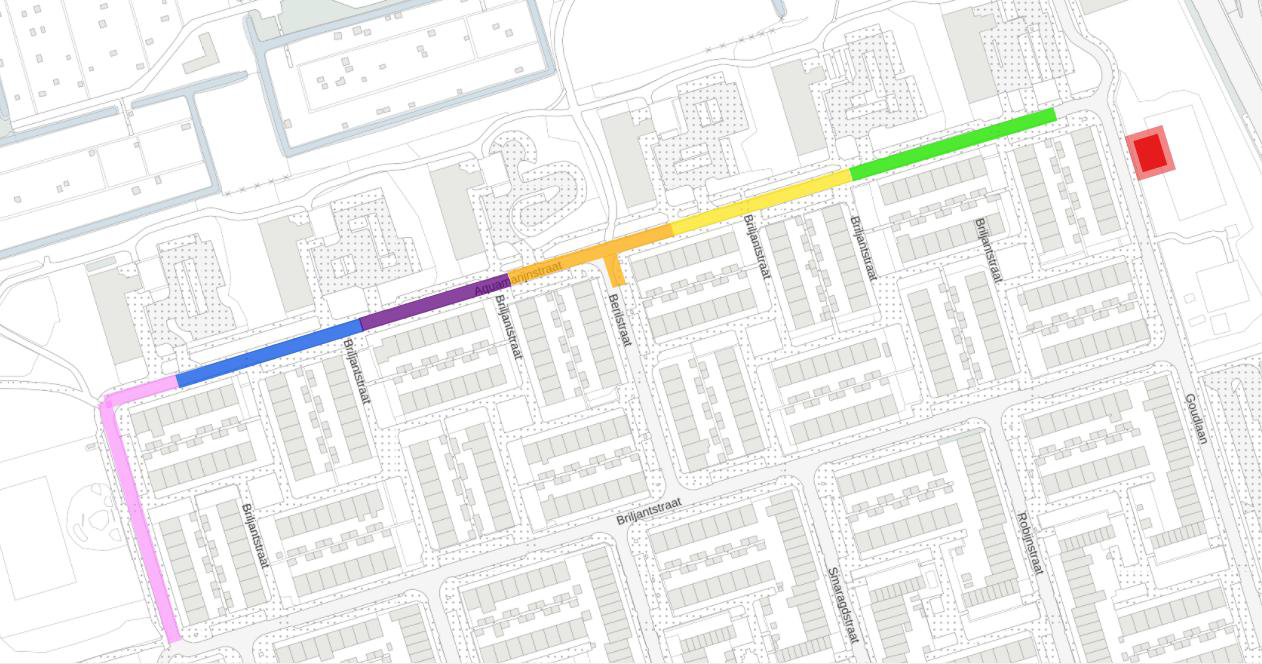

De werkzaamheden verschuiven van west naar oost door de straat. De planning per deel van het werkvak staat hieronder weergegeven. Kunt u niet bepalen welk deel voor u van toepassing is? Neem dan contact met ons op.

  • Roze: maandag 7 september t/m maandag 2 november 2026.
  • Groen: maandag 14 september t/m vrijdag 23 oktober 2026.
  • Blauw: maandag 2 november t/m vrijdag 4 december 2026.
  • Geel: maandag 4 januari t/m vrijdag 12 februari 2027.
  • Paars: maandag 18 januari t/m vrijdag 19 februari 2027.
  • Oranje maandag 22 februari t/m vrijdag 2 april 2027.

De parkeerplaatsen bij de flats blijven tijdens de werkzaamheden bereikbaar. Voor de andere woningen aan de Aquamarijnstraat zijn extra parkeerplaatsen gemaakt. Deze zijn rood ingekleurd op de kaart.

Contact

Heeft u vragen over dit project? Gebruik dan ons contactformulier(externe link). Vermeld bij het onderwerp ‘Warmtenet Aquamarijnstraat’.

Veelgestelde vragen

Hoe kom ik bij mijn woning?

Tijdens de werkzaamheden zijn delen van de straten afgesloten voor verkeer. U kunt lopend via de stoep bij uw woning komen. Woningen blijven ook bereikbaar voor hulpdiensten.

Wordt mijn woning ook aangesloten op WarmteStad?

We sluiten bewoners stap voor stap aan. We leggen nu eerst een hoofdleiding aan. Zodra u kunt aansluiten, ontvangt u hierover een brief.

Kan ik met mijn auto bij de Vereniging van Amateurtuiniers Vinkhuizen komen?

Ja, de weg naar de Vereniging van Amateurtuiniers Vinkhuizen blijft open.
